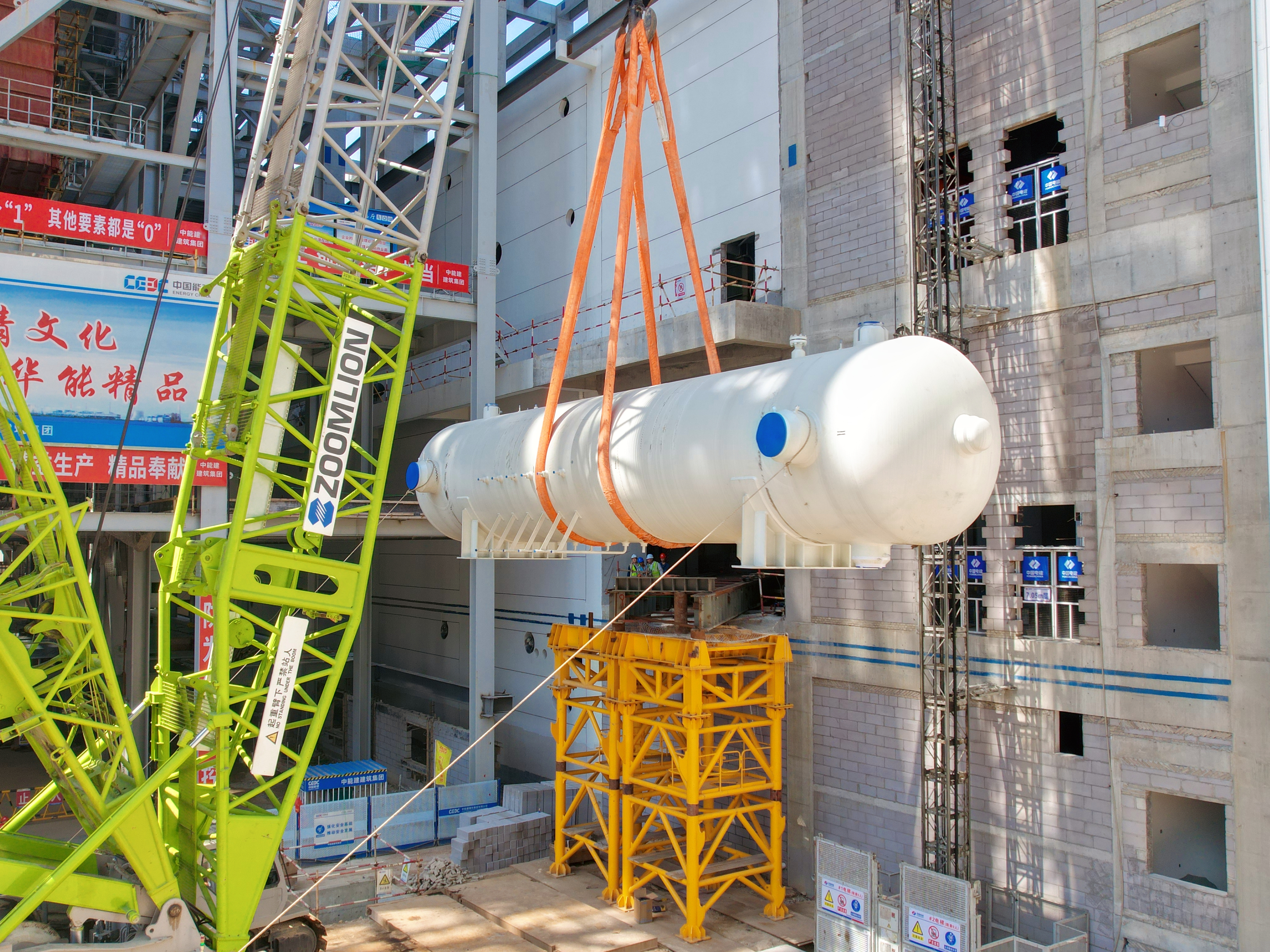

3月16日,中國能建建筑集團華能海門百萬項目5號機組3號高壓加熱器順利吊裝就位,至此,該機組4臺高壓加熱器及1臺外置蒸汽冷卻器已全部吊裝完成,為后續安裝工作奠定了堅實基礎。

本項目在汽機房布置4臺高加及1臺蒸冷器,1號高加和蒸冷器位于27米運轉層,2號和4號高加位于15.5米運轉層,本次吊裝的3號高加位于7.1米運轉層,長17.197米,寬3.18米,本體總重279噸,采用500噸履帶吊單機吊裝。

面對3號高加設備重量大、吊裝位置特殊、作業空間受限等挑戰,項目部提前組織編制專項施工方案,并圍繞方案開展多輪技術論證,確保方案的可行性與安全性。在吊裝準備階段,項目部統籌協調,提前完成施工機械、工器具的進場檢查與維護保養,確保設備狀態良好。針對吊裝過程中的關鍵風險點,項目部組織相關人員就每臺高加吊裝前進行單獨的安全技術交底,明確分工、壓實責任,確保每一位作業人員都熟悉流程、掌握要點。吊裝過程中,項目部全程實行統一指揮,機械化與安全專業部門現場指導技術安全工作,業主、監理及項目領導旁站監督,各個技術環節嚴謹規范,策劃周密,組織得力,施工流程銜接緊密,提高了人工和機械利用率,確保了吊裝就位工作順利完成。(中國能建建筑集團/顏宇靜)
